HOT深度服务项目计划于2022年第四季度产出金砖

HOT 矿业 HOT浩特智能科技 2022-01-20

谁是浩特?请参考下图

"

“随着我们最近第二批资金的筹集完成,我们现在已经为阿布贾金矿的生产提供了充足的资金,该矿有可能成为科特迪瓦最大的黄金生产矿山之一,预计第一年将生产26万多盎司黄金,前六年将生产120万盎司黄金。”

-----王彩根博士  铁拓董事总经理

"

项目进度

  1. 阿布贾预期在22年第4季度进行首次金锭浇筑

  2. 项目保持无工伤耗时

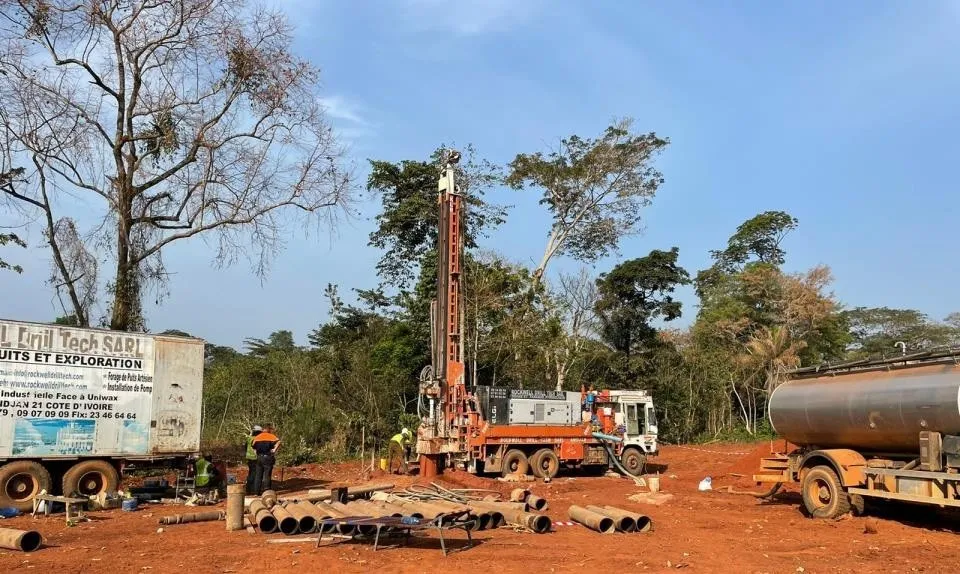

  3. 选厂和营地的大宗土方工程已经完工

  4. 土建混凝土承包商开始进驻现场

  5. 在混凝土地基完成后,已经开始建设行政室、餐厅和首批120套营地居住房

  6. 开始进行钢结构和板材的车间制图

  7. 用于建设34公里长,90千伏输电线路的电塔钢构已经抵达阿比让港口,正在等待清关

  8. 半自磨机仍按计划在2022年第2季度交付到现场

  9. 阿布贾金矿项目资金充足,8500万澳元配售中的第二期已完成。

建设进度

金矿加工厂和营地区域的土方工程已完成。行政办公室、自助餐厅大楼和首批120个营地房间的建设进展顺利。土木混凝土承包商已进场,并已为CIL环梁浇筑了基层混凝土。

Tietto为阿布贾金矿的土方工程购买了14辆自卸卡车和两台日立挖掘机,于本月运抵现场并投入运行。

未来,Tietto将持续推进加工厂和相关基础设施的建设,并在下一步与科特迪瓦政府谈判最后的监管步骤,即《阿布贾尔采矿公约》,目前已经获得所有采矿和环境许可。

END
