金矿堆浸工程的设计

2017-02-03 廖德华 HOT全球矿业资讯

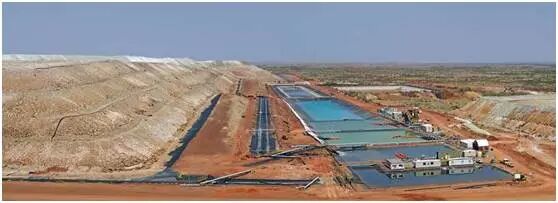

谁是浩特?请参考下图

堆浸技术已广泛应用于国内外金矿,基于项目和生产实践,

金矿堆浸的工程设计由这些注意细项,供业内同仁参考。



堆浸厂的设计应受地质资源及其他因素的影响,具有如下特点:

1.低品位氧化金矿床一般勘探程度低,设计所依据的地质可靠性差,因此设计中除有基建探矿内容外,还应加强生产探矿,进行边探边采,以弥补资源不清给生产造成被动。

2.由于矿石品位低(一般在定于3克/吨以下),所以生产费用不能太高,矿山一般都应是露天开采。

3.因为受矿床勘探程度所限,初期开发以“浅、大、易、富”矿段为主,生产盈利后再坚固“深、小、难、贫”矿体,矿山开发应具分期性,因此工程师应为今后生产发展留有余地。



堆浸矿山设计应遵循以下基本原则:

(1)投资少、投产快,争取当年设计、当年基建、当年投产、当年见效;

(2)设计中要节约用地,尤其要少占农田、耕地,尽量利用荒山荒地;

(3)少做永久性建筑,有些工程可“因陋就简,因地制宜”,不搞“少而全”;

(4)环保,重中之重;设计中因有环保项目,对废液、废渣项认真处理,以达到相关国家规定排放标准,防止对环境造成污染。


设计应具备的原始资料


一、地质资料

1.地质资料应包括的内容

提供堆浸厂设计的地质资料内容,包括文字报告一份与地质图件一套。


(1)文字报告内容。

矿区名称,地理位置和交通情况,城市或区域规划、发展概况,当地社会、经济现状,交通运输条件。

矿区自然地理与经济地理,铁路、公路、水路运输条件,连接铁路、公路基本情况,附近码头基本情况。

地质工作概况,包括前人所做工作,现在所做的工作以及过去开发的简单情况。

矿区地质概述,包括区域地质构造,矿区成矿地质构造。

矿区地质,包括矿区地层,构造,岩浆岩及其与成矿的关系,矿床围岩蚀变。

矿床地质特征,主要为矿床成因和工业类型,矿床成矿控制因素,矿化富集特点,矿体个数、规模、形态、产状、空间位置、埋葬特点等。

矿石性质,应介绍矿石主要有用组份、伴生有益和有害组份的种类、含量、赋存状态和分布规律,矿物种类,含量,共生组合关系,矿石结构,构造特征,矿石的氧化程度及其分布情况与规律,矿石的自然、工业类型和技术品级,以进行过矿石加工或技术试验及其结果等。

矿床开采的技术条件,水文地质条件,除矿岩物理地面水与地下水的水力联系,指出工业与生活用水之水源。

矿区勘探工作情况,如矿床勘探类型、手段、网度、以投入的勘探工作量和以具备的勘探程度,今后是否继续勘探等。

工业指标制定与使用,勘探过程中所采用的储量计算、工业指标制定情况,如工业指标的来源,内容,使用情况及其合理性。

储量计算结果,包括已探获的各级储量数值,可能的发展远景。

地质勘探工作评价。对于提供堆浸利用的氧化金矿床,尤其是对于氧化深度,氧化矿与原生矿的关系,及其各自的储量应加以划分,计算清楚,对于勘探程度较高的,在文学资料中还应附有矿区测量的原始资料。

给排水(包括生产用水、消防用水、生活用水);水质:工业用水水质分析和生活饮用水水质分析。

电源位置和供电方式;供电电压、容量;通讯:附近地区电讯设备的情况及其利用的可能性;


(2)地质图件部分

矿区地形地质图,除反应矿区地形、地物的简要特征外,还应详细表示矿体、矿层或矿化带,一切岩层与岩体的产状、规模、构造特征及其相互关系,同时应表示矿区主要勘探工程的分布。其比例尺一般为1:500-1:2000。

勘探线剖面图,是利用地表自然露头、槽井探和深部探矿工程所获得全部资料综合绘制而成,作为堆浸矿山建设的总体设计,布置开拓与探勘工程。编制年度作业计划等项工作的主要依据。图件比例尺为1:500-1:1000。

矿体垂直纵投影图。把勘探工程所揭露的所有矿体,全部投影在该图上。用它来固定矿体范围,划分各种级别的储量,从而计算出各矿体的矿石量、平均品位、平均厚度和金属量。此图件比例尺为1:500-1:2000。

水文地质图,水文地质条件复杂的矿区,应专门打若干个水文地质钻,并绘成有关图件,反映出含水层、隔水层的岩石性质,赋存状态,地下水水位、涌水量、地下水动态变化。需要预先疏干的露天矿,特别需要此资料。

2.地质资料的审查文件

审查文件包括提供地质资料的各国相关地质部门、矿产主管部门、各级储委审查批准后的审查文件,或经黄金主管机关审查后而认可的文件,这些文件应附于设计文件之后。


二、矿石可浸性试验报告

矿床的矿石可否采用堆浸法提金,一般应委托科研单位,首先进行室内小型堆浸试验,试验结果证明金的浸出率较高者才能提供勘查矿床的地质资料。但有时因矿山急于生产,而地质勘查工作又尚未结束。这时的堆浸试验可有矿山建设单位委托有关科研院所进行试验。此时试验的矿山样品应由建设单位、科研单位与地质队共同商定并采集。这样,既可满足地质队提交矿床勘探报告的要求,也能满足堆浸生产的需要。

特大型矿床在堆浸设计之前,除做室内小型试验,室内扩大试验之外,还应有室外半工业试验资料。


三、环保资料

大型堆浸工程项目,设计之前首先由具权威性的环保评价部门,根据建设单位或其主管领导机关提供的矿石开发规模,作业方式,生产范围与小型堆浸试验报告、扩大堆浸试验报告或半工业堆浸试验报告提供的有关氰化物在废液、废渣中的含量、对环境污染有影响的重金属元素的含量,矿区适当范围内整个生态系统现状资料,以及氰化物对周围大气、地表水系与地下水的污染状况进行详细的评价。评价中要提出防止污染的防治措施与建议,主要包括防止氰化物对地表水系的影响,尾渣库处理意见,并由环保评价部门提出经由当地环保部门审查批准的环境评价报告。

注意:小型堆浸工程项目在设计之前也应获得当地环保部门的同意和批准才能建设。

1.交通道路

铁路、公路寓矿区的距离、公路等级,以有公路中是否需修补、构筑涵洞与桥梁;应修多少公里土路才能到达矿区,修土路应征地数量,每公里土路工程造价;修筑土路承包单位,修路工程进度等。

基建期间,运输车辆解决办法(监视雇用或由承建单位解决);生产期间,需购置各种型号何种型号车辆、台数、单价、生产厂家。


2.气象水文地震资料

矿区所在县、市、气象站(台)。收集10年以内各院平均气温、风向、风速、年冻土深度,结冻化冻时间,最高与最低气温,每天最大降雨量,最长降水小时数,小时最大降雨量,或百年一遇特大降水量等等。

矿区内距离最近河流,河水流量,可满足生产与生活用水需要,供水距离,供水高差,水质化验结果是否适宜饮用,附近有无泉水及其流量。河水上游有无工矿企业,水质是否受到污染,PH值如何。

矿区所在位置地震情况,建构筑物是否考虑防震要求。


3.电力与通讯

矿区离高压电网最近距离吗,高压电网等级,T接(或末端)处导线截面积,电压级别,供电变电站变压器容量。矿山生产时是否满足用电需要,或更换变压器与输电导线,此供电电网供电季节与天数。变化站短路电压与短路电流。

供电距离,变杆种类。每公里平均架线造价。是否需要避雷装置。用电计量方式,是否需要改善用电功率因素。工业或民用电价、混合电价(包括各损耗及其它费用)。增容费是否每千伏安140-180元,通过现场调研估算,是利用工业网合算还是柴油发电合算。如果柴油发电,柴油来源于供电单价。

是否需要通讯设备,每公里电话线路造价,可否使用对讲机或载波电话。


4.土建与工程地质资料

在土建工程项目中,应收集当地一般砖瓦结构平房每平方米单价。要求设计中工业厂房与辅助工程房屋的建造标准。

土建工程是否需要做工程地质工作,此项工作由哪个部门承担,收费标准,完成时间,各种房屋建设的位置,有无特殊要求(如炸药雷管库与氰化钠库),尤其是解吸——电解——冶炼厂房是否建在现乡(镇)政府所在地或县(市)黄金局(公司)院内,便于金银生产实行封闭式管理。

应收集各种建筑材料的价格;如红砖、砂、碎石、水泥、石灰、木材(原木与板材)、钢材、鹅卵石、油毡纸、塑料布等。其他材料价格,包括汽油、柴油、机油、各种管材(钢管和塑料管、胶管)、煤炭等材料。采矿凿岩爆破材料,如炸药、雷管、导火(爆)线(管)、钎子钢、合金片(或钎头)等供应渠道与价格。

在矿山建设与生产过程中,其材料来源是由国家供应,市场购买或各按一定比例供应等方式。原材料吨公里运费价格。


5.人员与工资

矿山工人与管理干部来源,工人与干部用工制度(合同工、季节临时工、固定工)。工人等级与各种干部每月(年)工资标准与规定。即生产工人按生产月数计算、全年计算、干部按全年计算或其他计算方法。

各种等级(工种)工人每月工资标准(包括各种补贴与奖金) ,各级干部每月工资标准(包括各种补贴与奖金)。企业管理费(包括办公费、差旅费、书报费、销售费、招待费等)如何确定,一般按年产值1%-3%提取。产值低者取大值,产值高者取小值。


6.资金与利率

该工程项目投资资金来源,其中黄金开发基金,黄金专项贷款,自筹资金各占多少比例。当年黄金专项贷款利率,即不同返本期不同年度的月息与年息是多少,投资贷款计算利息的时间。

企业流动资金来源,一般规定为30%自筹70%为短期银行贷款,其短期贷款利率是多少。


7.总图布置

在深入矿区进行调研期间,就应对采矿场、费石场、破碎站、堆浸场、废渣库、道路、水源井、高位水池、变电站(或发电机房)与其它建筑物的大致位置应做统盘考虑,或做几个方案比较,并与甲方进行初步确定落实,设计时,根据地形地物具体情况而作适当调整。


五、设计协议书与设计委托书

1.设计协议书

在矿山进行设计时,应由委托设计单位(甲方)与设计单位(乙方),堆浸设计内容、深度、完成时间与设计费用等问题,进行协商,并签订一个双方认可的设计协议书或设计合同书。如果有必要,可到公证处进行公证。

2.设计委托书

设计协议书签订后,再由甲方向乙方提交一份设计委托书。设计委托书包括如下内容:

(1) 建设规模,年堆浸矿石量;

(2)地址资料性质,提供的低品位氧化矿的矿石量、金属量,平均地址品位,氧化层深度等数据。

(3)提请设计单位在设计中应在设计中遵循的几项原则:

①矿山年堆浸工作时间与工作制度;

②设计内容包括采矿、选矿、黄金冶炼及其它附属配套工程;

③堆浸生产的产品形态;

④各种建筑物的总平面布置;

⑤设计切实可行的环境保护措施;

⑥要求设计控制达到的投资数额;

⑦其他要求。

DD珠宝 HOT矿业


采选技术导航

联系
客服

在线客服服务时间:9:00-6:00

您想沟通客服列表

客服
热线

028-83311885
7*24小时客服服务热线

X

X

欢迎来到浩沃特!
请问有什么需要帮助的吗?
